BOP 관리

제품 하나를 만들 때 어떤 공정을 어떤 순서로 거치는지 정리해 두는 화면입니다. 여기서 정한 공정 순서와 공정별 생산품목·소요시간은 생산계획과 작업지시를 만들 때 기준으로 쓰입니다.

화면 구성 살펴보기

BOP 관리 첫 화면에는 등록된 BOP가 목록으로 표시됩니다. 위쪽 검색 영역에서 조건과 기간을 정해 원하는 BOP를 찾습니다.

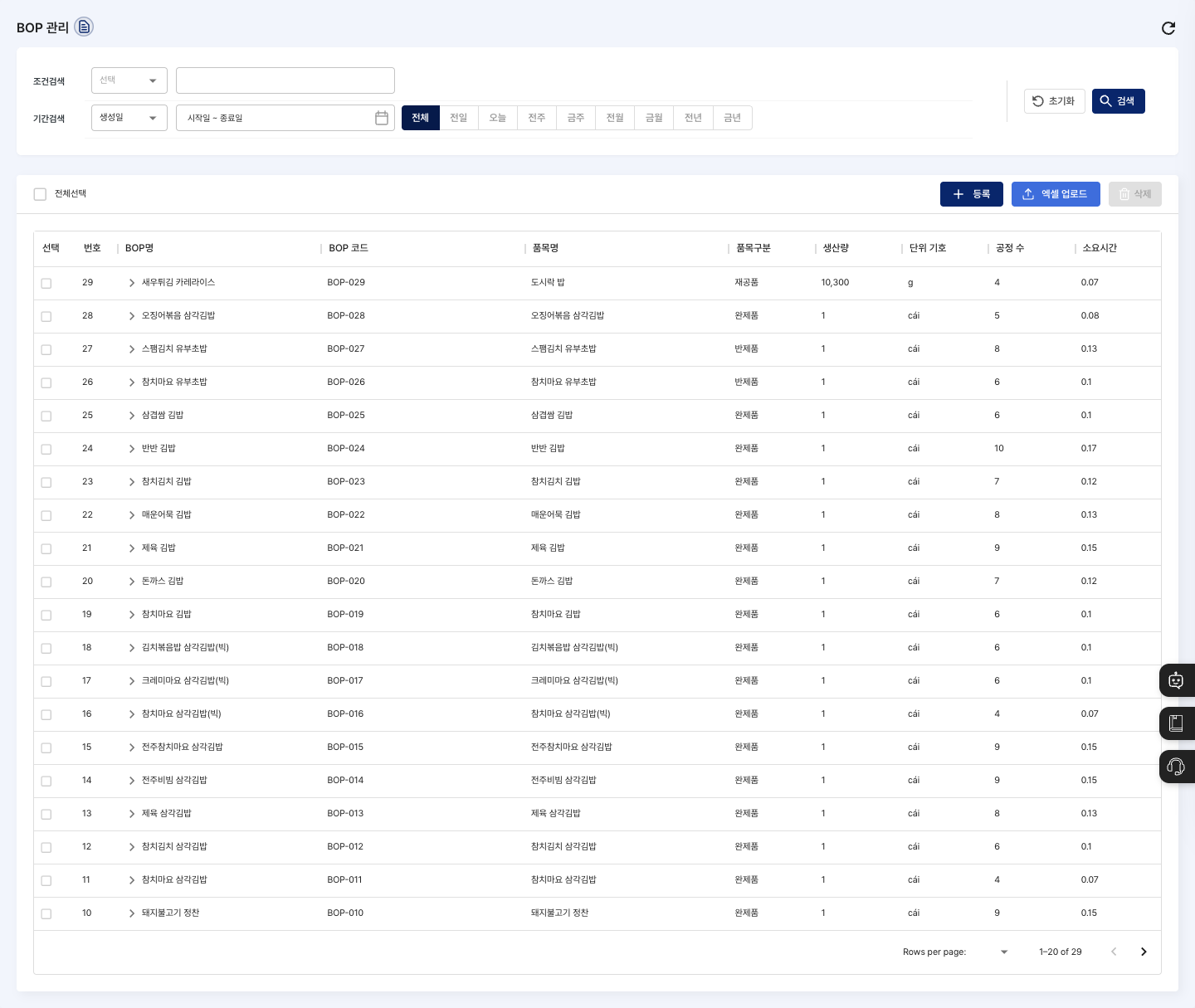

BOP명, BOP 코드, 품목명, 공정 수, 소요시간이 표시된 BOP 관리 목록 화면
BOP명, BOP 코드, 품목명, 공정 수, 소요시간이 표시된 BOP 관리 목록 화면
  • 조건검색 / 기간검색: BOP 코드, BOP명, 품목구분 중 검색 조건과 생성일 또는 수정일 기간을 정한 뒤 검색을 누릅니다.
  • 목록: BOP명, BOP 코드, 품목명, 품목구분, 생산량, 단위 기호, 공정 수, 소요시간(시간)을 확인합니다. 행을 누르면 상세 화면이 열립니다.
  • 전체선택: 현재 페이지의 BOP를 한 번에 체크하거나 해제합니다.
  • 등록: 새 BOP를 만듭니다.
  • 엑셀 업로드: 파일로 BOP를 올립니다.
  • 삭제: 목록에서 체크한 BOP를 삭제합니다. 체크한 BOP가 없으면 누를 수 없습니다.

하위 공정 목록 확인하기

목록에서 BOP 안에 어떤 공정이 들어 있는지 바로 펼쳐 볼 수 있습니다.

  1. 목록에서 BOP명 왼쪽의 펼치기 화살표를 누릅니다.
  2. 펼쳐진 공정 목록에서 순서, 공정코드, 공정명, 생산품목, 설비, 공정구역, 소요기간, 소요시간을 확인합니다. 상세를 누르면 공정별 산출물과 자재 정보가 오른쪽에 표시됩니다.
  3. 한 공정에 생산품목이 여러 개 연결되어 있으면 같은 공정 아래에 품목별 행이 이어서 표시됩니다.
  4. 공정 순서와 마지막 생산품목이 실제 작업 흐름과 맞는지 확인합니다.
  5. 내용을 고치려면 위쪽 BOP 행을 눌러 상세 화면으로 이동합니다.

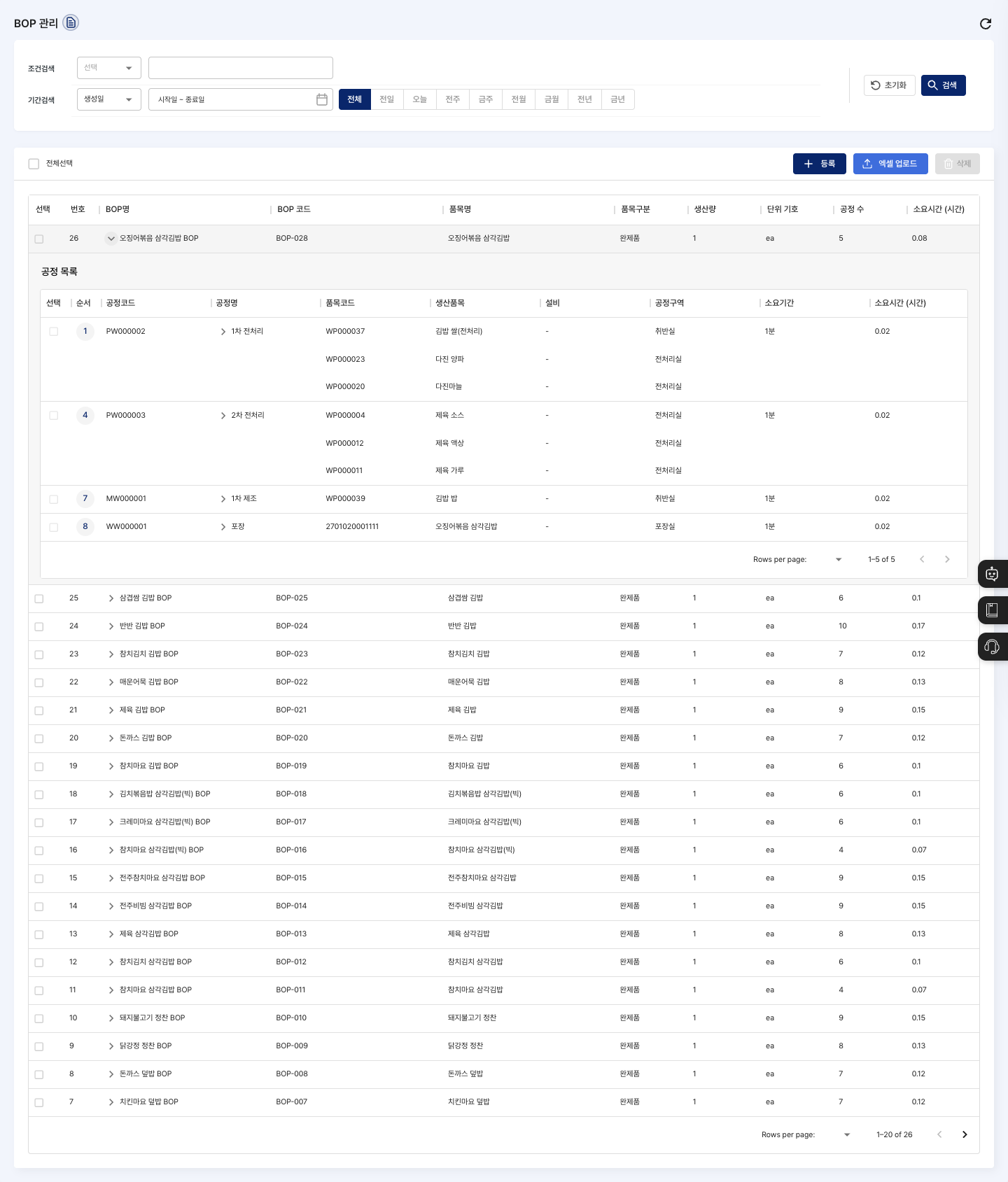

BOP 아래에 순서별 하위 공정과 생산품목이 펼쳐진 공정 목록 화면
BOP 아래에 순서별 하위 공정과 생산품목이 펼쳐진 공정 목록 화면

BOP 등록하기

  1. 목록 화면에서 등록을 누릅니다.
  2. BOP 코드를 확인합니다. 처음에는 코드 자동생성이 체크되어 있어 저장할 때 코드가 자동으로 만들어집니다. 직접 입력하려면 체크를 해제합니다.
  3. BOP명을 입력합니다.
  4. 품목명 옆 조회를 눌러 이 BOP로 만들 품목을 고릅니다.
  5. 일일 근무시간을 확인합니다. 기본값은 8이며, 여기 입력한 시간은 모든 공정에 적용됩니다.
  6. 필요하면 BOP 설명을 입력합니다.
  7. 아래 공정 목록에서 공정 추가를 누릅니다.
    • 공정 기준의 조회를 눌러 등록된 공정을 고르거나, 공정명·공정구분·공정주체 등을 직접 입력합니다. 직접 입력한 공정은 추가하기를 누를 때 공정 기준 관리에 새 공정으로 함께 등록됩니다.
    • 필요하면 공정설비SN 조회로 설비를 연결합니다.
    • 표준 소요시간(일·시간·분)을 입력한 뒤 추가하기를 누릅니다.
    • 이어지는 공정 선택 → 공정 세부설정 단계에서 공정마다 BOM 추가로 BOM을 넣고, 공정구역/생산라인을 고른 뒤 등록 완료를 누릅니다.
  8. 공정 순서가 실제 작업 순서와 다르면 행을 선택한 뒤 위로 또는 아래로를 눌러 옮깁니다. 잘못 넣은 공정은 선택한 뒤 삭제를 누릅니다.
  9. 저장을 누르고 BOP 등록 확인 창에서 확인을 누릅니다.
  10. 등록이 완료되었습니다. 안내를 확인한 뒤, 목록에서 BOP명과 품목명이 보이는지 확인합니다.

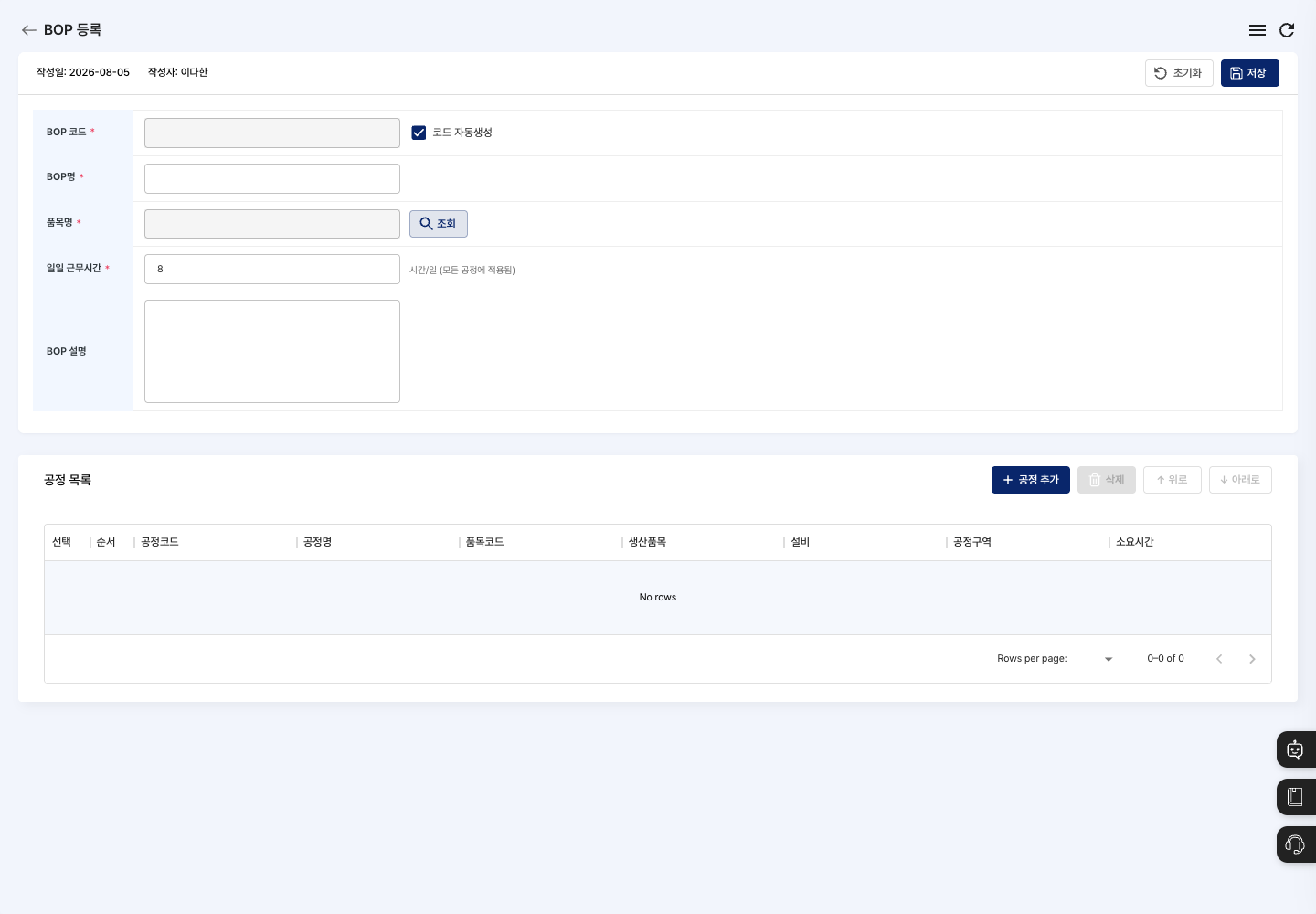

BOP 코드, BOP명, 품목명, 일일 근무시간과 공정 목록을 입력하는 BOP 등록 화면
BOP 코드, BOP명, 품목명, 일일 근무시간과 공정 목록을 입력하는 BOP 등록 화면

상세 확인 및 수정

  1. 목록에서 BOP를 눌러 상세 화면을 엽니다.
  2. 기본정보와 공정 목록을 확인합니다.
  3. 내용을 바꾸려면 수정을 누릅니다.
  4. 기본정보를 고칩니다. 공정 구성은 공정 목록의 공정 수정을 눌러 바꾸고, 순서는 위로/아래로로 바꿉니다.
  5. 저장을 누르고 BOP 수정 확인 창에서 확인을 누릅니다.

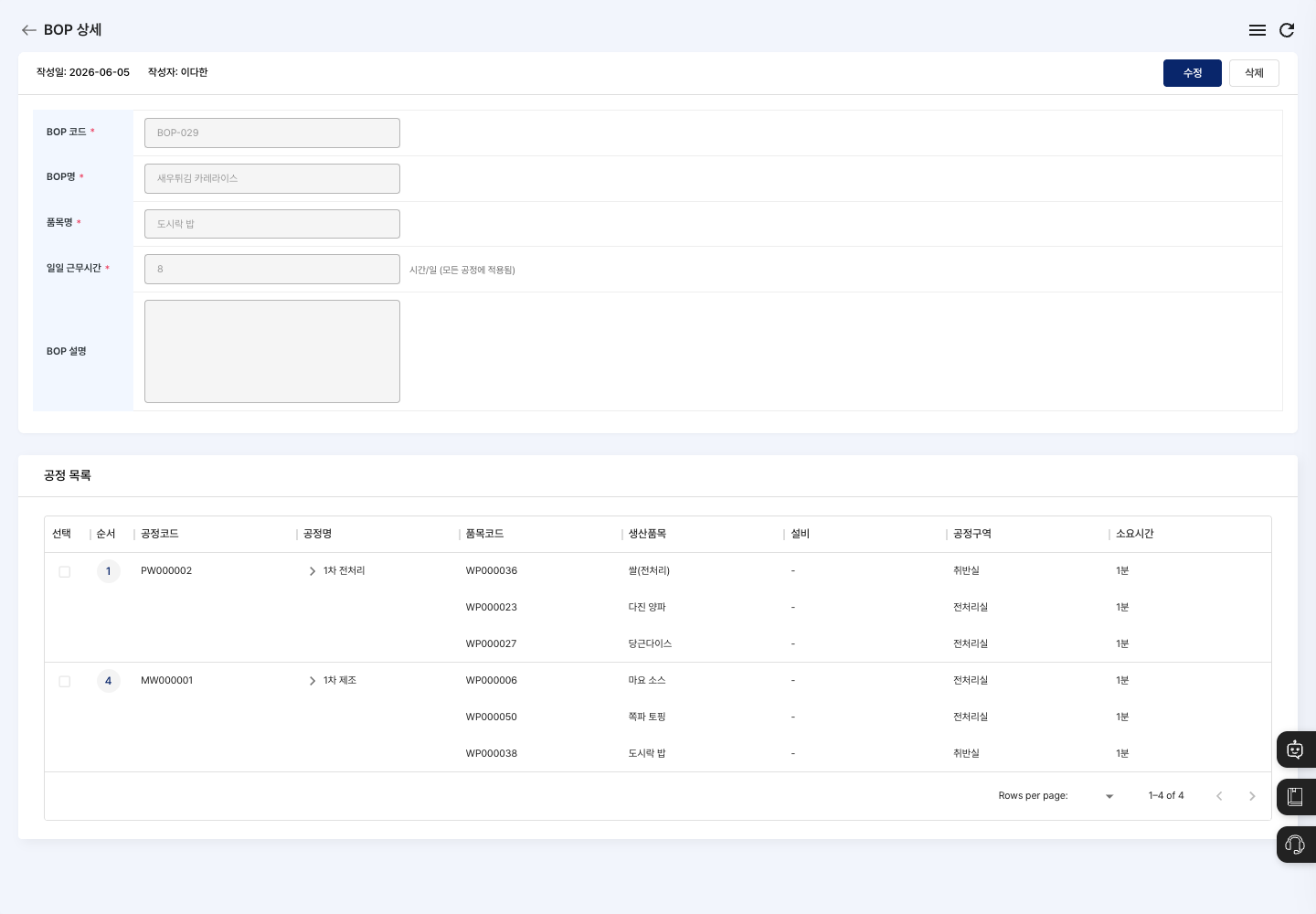

선택한 BOP의 기본정보와 공정 목록을 보여 주는 상세 화면
선택한 BOP의 기본정보와 공정 목록을 보여 주는 상세 화면

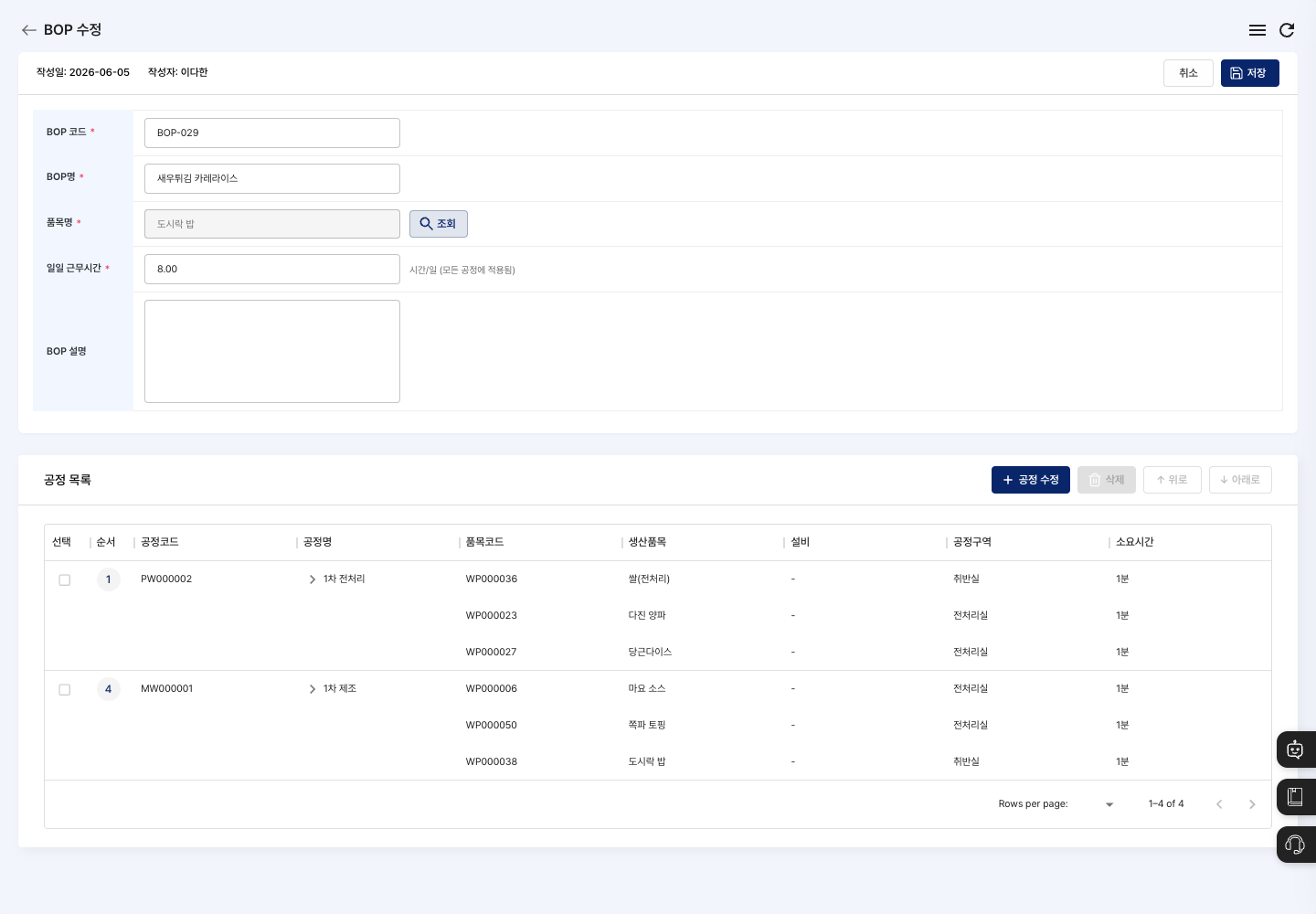

BOP 기본정보와 공정 구성을 고치는 수정 화면
BOP 기본정보와 공정 구성을 고치는 수정 화면

BOP 삭제하기

  1. 목록에서 삭제할 BOP를 체크합니다. 상세 화면의 삭제 버튼으로 지울 수도 있습니다.
  2. 삭제를 누릅니다.
  3. 선택한 항목을 삭제하시겠습니까? 확인 창에서 확인을 누릅니다. 그만두려면 취소를 누릅니다.

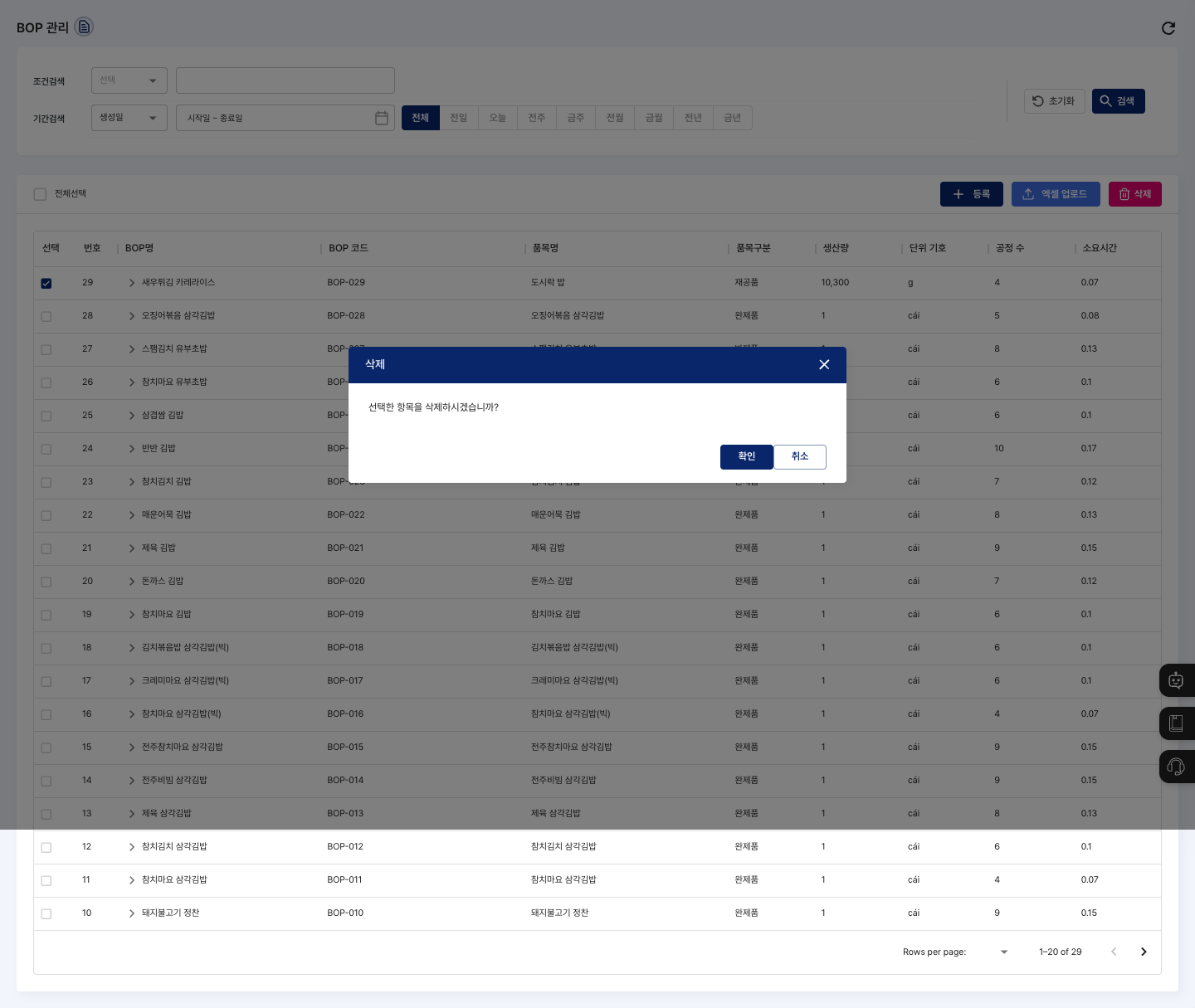

선택한 항목을 삭제할지 묻는 BOP 삭제 확인 창
선택한 항목을 삭제할지 묻는 BOP 삭제 확인 창

자주 묻는 질문

Q. 저장 버튼을 눌러도 등록이 안 돼요. 필수 항목을 모두 입력해주세요. 안내가 뜨면 BOP명과 품목명이 입력되었는지, 일일 근무시간이 0보다 큰지 확인하세요. 공정이 하나도 없거나, 공정 기준 또는 BOM을 고르지 않은 공정이 있으면 공정 1번: …처럼 몇 번째 공정인지 알려 주는 안내가 뜹니다.

Q. 마지막 공정 때문에 저장이 안 된다고 나와요. 생산제품과 마지막공정 품목이 일치하지 않습니다. 안내가 뜨면 마지막 공정의 BOM 생산품목이 BOP의 품목과 다른 것입니다. 마지막 공정에서 만드는 품목을 BOP 품목과 같게 맞추세요.

Q. 공정을 추가할 때 원하는 공정이나 BOM이 안 보여요. 공정 기준 관리와 BOM 관리에 먼저 등록되어 있는지 확인하세요. 공정 조회에는 사용구분이 사용인 공정만 나옵니다.

Q. BOM을 고쳤더니 BOP 내용도 바뀌었어요. 정상입니다. BOM의 자재 구성을 바꾸면 그 BOM을 쓰는 BOP가 자동으로 업데이트됩니다.
